Betonas - viena plačiausiai pasaulyje naudojamų statybinių medžiagų, vertinama dėl savo patvarumo, universalumo ir ekonomiškumo. Tačiau jo našumas priklauso nuo tinkamo džiovinimo ir kietėjimo - procesų, kurie dažnai neteisingai suprantami arba painiojami. Šiame straipsnyje gilinsimės į betono džiovinimo, kietėjimo ir optimalaus stiprumo pasiekimo mokslą, terminus ir geriausią praktiką.
Betono „džiūvimo“ ir kietėjimo supratimas
Prieš pradedant nagrinėti laiko juostas, labai svarbu atskirti džiūvimą (vandens garavimą) ir kietėjimą (cemento hidrataciją). Džiūvimas reiškia vandens pertekliaus išgaravimą nuo betono paviršiaus. Nors paviršiaus drėgmė gali išnykti per kelias valandas, vidinė drėgmė gali išlikti kelias savaites. Kietėjimas - tai cheminis procesas, kurio metu vanduo reaguoja su cemento dalelėmis (hidratacija) ir sudaro jungtis, kurios sukietina betoną. Tinkamas kietėjimas užtikrina stiprumą, ilgaamžiškumą ir atsparumą įtrūkimams. Svarbiausias išsinešimui: Betonas tradicine prasme „nedžiūsta“ - jis kietėja hidratacijos būdu, o tam reikia išlaikyti drėgmę.
Betono stingimo ir kietėjimo etapai
Laikotarpis nuo išpylimo iki visiško sutvirtėjimo apima skirtingus etapus:
- 1 etapas: Pradinis stingimas (2-6 valandos) Betonas pereina iš skystos į pusiau kietą būseną.
- 2 etapas: Galutinis stingimas (6-12 valandų) Paviršius pakankamai sukietėja, kad būtų atsparus nedideliems įbrėžimams. Klojinius galima pašalinti, tačiau betonas išlieka pažeidžiamas.
- 3 etapas: Ankstyvas stiprėjimas (1-7 dienos) Pasiekia ~70 % projektinio stiprumo per 7 dienas (standartiniams mišiniams). Saugu naudoti lengvosiose transporto priemonėse po 7 dienų. Lengvas pėsčiųjų eismas gali būti galimas po 24-48 valandų.

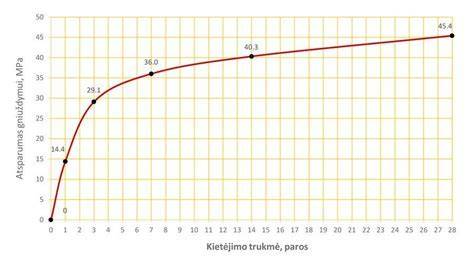

- 4 etapas: Visiškas kietėjimas (28 dienos) Pramonės standartas „pilnam stiprumui“ (100 % projektinis stiprumas). Leidžiamos sunkiosios technikos ir konstrukcijų apkrovos.
- 5 etapas: Ilgalaikė hidratacija (mėnesiai ar metai) Betonas daugelį metų kietėja lėčiau. Per mėnesį pamatai įgauna 75 proc. stiprumo - tai teorinis skaičius. Praktikoje vasarą po 2 saujų jau pradedama statyti.
Betono hidratacijos periodas trunka apie 90 min. Po to slėgis į klojinius nedidėja. Kietėjimo periodas - apie 5-8 val., išnyksta slėgis į klojinius. Montuoti karkasinį namą galima pradėti po 7-8 dienų - pamatų apkrova didės tolygiai kiekvieną dieną.
Džiūvimo ir kietėjimo laiką įtakojantys veiksniai
Terminus skiria aplinkos sąlygos, mišinio projektas ir projekto specifikacijos. Dažniausiai svarbu:
Aplinkos veiksniai
- Temperatūra: Idealiai 10-32 °C. Šaltas oras (<10°C) lėtina hidrataciją; reikia izoliacijos arba šildomos patalpos. Karštas oras (> 32 °C) pagreitina paviršiaus džiūvimą, bet kyla įtrūkimų rizika. Naudokite purškimą arba pavėsį.
- Drėgmė: Aukšta drėgmė lėtina garavimą, skatindama hidrataciją. Žemas drėgnumas pagreitina paviršiaus džiūvimą, todėl reikalingos kietinimo membranos.
- Vėjas: Padidina garavimo greitį, dėl to atsiranda plastinio susitraukimo įtrūkimų.
Betono mišinio projektavimas
- Vandens ir cemento santykis: Mažesni santykiai (0,4-0,6) pagreitina stiprumo didėjimą, bet reikalauja kruopštaus kietėjimo.
- Priedai: Akseleratoriai (pvz., kalcio chloridas) sutrumpina stingimo laiką. Lėtintuvai - karšto klimato sąlygomis stingsta vėliau. Pozolanai (lakieji pelenai, silicio dioksido dūmai) - lėtas ankstyvas stiprumo padidėjimas, bet ilgalaikis patvarumas. Betono tipas: didelio ankstyvojo stiprumo betonas pasiekia 3000 psi slėgį per 24 valandas; standartiniai mišiniai 3000-4000 psi per 28 dienas.
Projekto specifikacijos
- Plokštės storis: storesnės dalys ilgiau išlaiko drėgmę, todėl paviršius džiūsta lėčiau.
- Armatūra: plieninė armatūra arba tinklelis gali sulaikyti drėgmę, o tai gali paveikti kietėjimo tolygumą.
Kietėjimo metodai stiprumui optimizuoti
Kietėjimas išlaiko drėgmę hidratacijai. Įprasti metodai:
- Vandens kietinimas: tvenkinių laistymas, laistymas arba šlapios džiuto dangos (mažiausiai 7 dienos). Idealiai tinka konstrukciniams elementams, tokiems kaip sijos ir kolonos.
- Membraną formuojantys junginiai: purškiami hermetikai sumažina garavimą. Naudojamas grindinių plokštėms ir grindiniams.
- Dengimas plastiku / brezentais: sugeria drėgmę; reikia periodiškai laistyti.
- Garų kietėjimas: pagreitina surenkamojo betono stiprumo padidėjimą (pvz., 18-24 valandomis).
Betono paruošimo bandymai
Atliekami įvairūs bandymai siekiant įvertinti betono paruošimą ir stiprumą:
- Paviršiaus kietumo bandymai: nykščio įspaudimo testas (paspaudus nykščiu, nėra įtraukos); įbrėžimo testas (atsparumas atsuktuvui arba vinims).
- Gniuždymo stiprumo bandymai: cilindro mėginiai laboratorijose išbandyti po 7 ir 28 dienų.
- Drėgmės matuokliai: išmatuojama vidinis drėgmės kiekis (<4 % grindų dangoms).
Dažniausios klaidos ir kaip jų išvengti
- Priešlaikinis pakrovimas: venkite didelių apkrovų iki 28 dienų.
- Nepakankamas kietėjimas: sukelia dulkėtumą, pleiskanojimą ir sumažina patvarumą.
- Perlaistymas: silpnina paviršiaus sluoksnį.
Ypatingi atvejai ir DUK
- Šaltas oras: naudokite izoliacines antklodes arba šildomas patalpas.
- Lietaus poveikis: šviežią betoną apsaugokite brezentais; lietus po 4-8 valandų yra mažiau kenksmingas.
- Sparčiai įgyvendinami projektai: naudokite ankstyvojo kietėjimo mišinius arba kietinkite garais.
Betono „džiūvimo“ laikas apima kelias valandas paviršiaus garavimui, tačiau projektiniam stiprumui pasiekti reikia 28 dienų. Tinkamas kietėjimas yra būtinas ilgaamžiškumui užtikrinti, o aplinkos veiksniai turi būti valdomi kruopščiai. Suprasdami hidratacijos mokslą ir taikydami geriausią praktiką, rangovai ir „pasidaryk pats“ entuziastai gali užtikrinti ilgaamžes ir atsparias betonines konstrukcijas.
Betonavimo proceso praktiniai etapai
- 01 Planavimas ir pagrindo paruošimas: Darbo vieta išvaloma ir išlyginama, įrengiami drenažo bei hidroizoliacijos sluoksniai.
- 02 Betono liejimas ir tankinimas: Šviežias mišinys betonvežėmis pristatomas į objektą ir nepertraukiama srove pilamas į klojinius.
- 03 Paviršiaus apdaila ir priežiūra: Paviršius išlyginamas, formuojami nuolydžiai ar kompensacinės siūlės.

Taip pat svarbu pasirūpinti tinkama žiemos sezono priežiūra. Jei grunto paviršius yra įšalęs, padengtas ledu ar sniegu, betonavimas negalimas. Plastiškas betonas užšąla prie -4°C aplinkos temperatūros ir tada netenka daugiau nei 50% projektinio stiprio. Todėl labai svarbu apsaugoti plastišką betoną nuo užšalimo iki betonas pasiekia 3,5 MPa stiprį. Reikalinga šiluma užtikrinama šildytuvais, tačiau būtina laikytis saugos reikalavimų ir užtikrinti gerą ventiliaciją.

Kainos ir planavimas: kaina priklauso nuo žaliavų, atvežimo ir darbų, o pagrindą paruošus gali būti skaičiuojama daugiau ar mažiau priklausomai nuo sudėtingumo. Prieš betonuojant labai svarbu tinkamai paruošti pagrindą - išlyginti, sutankinti gruntą. Internete galima rasti daugybę meistrų ir įmonių, teikiančių betonavimo paslaugą.
Betonas - viena pagrindinių statybų medžiagų, o jo kietėjimo procesas - esminis ilgaamžiškumo garantas. Kietėjimo sąlygų laikymasis, tinkamas laikotarpio valdymas ir atsižvelgimas į aplinkos sąlygas užtikrina konstrukcijų patvarumą ir saugumą ateities statyboms.
