Plytelių profilio montavimas 45 laipsnių kampu: instrukcija pertvarai W112 ir atitinkamoms plytelių apdailoms

Pristatome kaip montuoti pertvarą W112 - viengubo metalinio karkaso pertvarą su dviguba gipso kartono plokščių danga. Plytelių klijavimas yra vienas populiariausių apdailos būdų Lietuvoje, tad derinant plytelių dangą su profilių sistema gaunamas patvarus ir estetiškas resultatas. Žemiau pateikiama nuosekli instrukcija, kaip iš anksto suplanavus ir teisingai įrengus, pasiekti aukštą garso izoliaciją, atsparumą ugniai bei ilgaamžišką dangą.

Ką reikia žinoti prieš pradedant

  • Reikalingos medžiagos ir jų išeigos aprašomos išsamiai - UW, CW, UD profiliai, sandarinimo juostos, gipso kartonas Blue, įvairūs glaistai ir užpildai, bei plytelių klijai ir įrankiai.
  • Konstrukcijos planavimas: ar garso izoliacija, gaisro sauga, patalpų drėgmė, ar turi būti durų angos, aukštis ir tarpai tarp tvirtinimo taškų.
  • Teisingai parenkami profiliai pagal montuojamos pertvaros tipą ir plokščių storį, kruopščiai apskaičiuojama apkrova ir atstumai tarp profilių.
  • Pagrindinių įrankių ir priemonių sąrašas: elektrinis suktuvas, obliai, keliamoji įranga, matavimo įrankiai, glaistymo įrankiai ir kt.

1 žingsnis: konstrukcijos planavimas

  • Būtina iš anksto suplanuoti: garso izoliacijos ir gaisrinės saugos reikalavimai pertvarai, ar bus montuojamos durys, aukštis ir papildomos apkrovos.
  • Pasirinkus Knauf W112 sistemą, remiantis techniniais duomenimis ir lentelėmis, pasirenkamos Blue plokštės ir 100 mm CW pločio profilių karkasas.
  • Skirtos plokštės ir profiliai parenkami pagal pasirinktą pertvaros tipą ir patalpų sąlygas.

2-3 žingsniai: paruošiamieji darbai ir perimetrinių profilių montavimas

  • Prieš pradedant, patalpa išvaloma, pažymimos pertvaros kontūros, durų angos vietos ir karkaso atsparumo taškai.
  • Ant švarios grindų ir lubų užklijuojama sandarinimo juosta ant UW profilių nugarėlių (Dichtungsband) arba naudojama sandarinimo mastika (Trennwandkitt) tais atvejais, kai nelygumų aukštis didesnis.
  • Perimetriniai UW profiliai montuojami ant grindų ir lubų su atitinkamais tvirtinimo elementais; atstumas tarp tvirtinimo taškų turi būti ≤100 cm (iki 3 m aukščio) arba ≤50 cm (jei aukštis didesnis už 3 m).
  • Atliekant montavimą palyginti vertikalumą - tai patikrinama matavimo priemonėmis, užtikrinantys tikslumą.

4-5 žingsniai: stakrų išdėstymas ir CW profilių montavimas

  • Pasižymėkite CW profilių - statramsčių vietas; durų angos atveju UA profilių atidarymas atliekamas pirmiausia.
  • Ant kraštinių CW profilių nugariai užtepiamos dvi sandarinimo mastikos juostos (Trennwandkitt) ir prispaudžiami prieš prisukant prie pagrindo; tarp tvirtinimo taškų reikia ≤100 cm.
  • Vertikalieji CW profiliai - statramsčiai - įstatomi į UW profilių laikiklius laikytis pažymėtose vietose; esant poreikiui, sutvirtinami specialiais įrankiais.
  • Statramsčiai turi stovėti laisvai be įvaržos, viršuje paliekamas 10 mm tarpas, nugarėlės visų statramsčių turi būti orientuotos ta pačia kryptimi.

6-7 žingsniai: skiriamosios juostos klijavimas ir gipso kartono plokščių tvirtinimas

  • Sumontavus profilius ant šoninių sienų ir lubų, klijuojama Trenn-Fixx skiriamoji juosta - jos turi būti pritvirtinta prieš plokščių montavimą.
  • Gipso kartono plokštės tvirtinamos savisriegiais; atstumas tarp savisriegių priklauso nuo plokščių sluoksnių skaičiaus ir storio; pirmo sluoksnio atstumai gali būti iki 500 mm, o kitais - 250-300 mm.
  • Kraštų atitinkamai suformuojami per 10-15 mm nuo krašto atstumai; kraštų įveržimas nėra leidžiamas. Plokštės montuojamos tiek vertikaliai, tiek horizontaliai, būtina vengti jungčių vienoje eilėje.

8-9 žingsniai: pirmojo sluoksnio siūlių glaistymas ir antro sluoksnio paruošimas

  • Po plokščių sumontavimo siūlės užglaistos gipsiniu glaistu (Uniflott); pjautinės siūlės gruntuojamos giluminiu gruntu (Tiefengrund) prieš glaistą.
  • Nesuderintų plokščių siūlių glaistymas atliekamas taip pat; jungtys su kitomis konstrukcijomis užglaistomos. Glaistiniai sluoksniai turi būti dengti per vieną darbo dieną.

10-11 žingsniai: antro sluoksnio montavimas ir glaistymas

  • Antrojo gipso kartono sluoksnio montavimas vyksta taip pat - svarbu, kad abiejų pusių siūlių vietos nesutaptų. Po džiūvimo atliekamas antrojo sluoksnio siūlių glaistymas su armavimo juosta (Kurt).
  • Pertvara paruošta tolimesniems paviršiaus darbams, įskaitant deformacines siūles ir potinkinių judančių tarpų kompensaciją.

12-14 žingsniai: deformacinių siūlių įrengimas, vonios luboms paruošimas ir plytelių pasiruošimas

  • Deformacinės siūlės formuojamos kas 10 m lubų ilgio, taip pat vietose su sudėtinga geometrija (L, U formos lubos). Jas užpildo elastinga medžiaga arba silikonas.
  • Profilio užbaigimo vietose įrengiami siūlių skydai, o skiriamoji juosta ir slydimo juostos sluoksniai montuojami prieš plytelių klijavimą.
  • Plytelių klijavimas atliekamas atsižvelgiant į pagrindą: pradėti nuo kampų viršaus, aiškiai žymint kampus, pjaustant ir sujungianti kampines vietas.
  • Su plytelių klijais pradedama nuo sienų viršaus; į kampus estetiniam užbaigimui - su šoninėmis juostomis ir profiliu.

15-17 žingsniai: plytelių klojimo procesas, įrankiai ir galutiniai glaistymai

  • Naudojant klijus, kurių klasė (K2-K6) priklauso nuo sienų ir grindų pobūdžio, parenkami tinkami klijai: K2- universalūs elastingi klijai, K3- didelio formato grindims, K4- tinkami plačiai įvyniotiems projektams.
  • Plytelių klijavimas pradedamas nuo kampų, kampiniai junginiai užpildomi apdailos juostelėmis su vidiniu profiliu.
  • Skirtos silikoninės sankryžos, kur reikia, užpildomos silikoniniu hermetiku, o tarpai tarp plytelių užpildomi glaistu (ATLAS KERAMINIS, ATLAS PLUS arba KT). Galutinis valymas ir impregnavimas atliekami po džiūvimo.

18-20 žingsniai: berėmė lubų ir sienų jungčių dekoravimas

  • Lubų ir sienų sandūros formuojamos naudojant slydimo juostą (Knauf Trenn-Fixx) ir papildomas juosteles, kad užtikrinti deformacijos kontrolę.
  • Gipso kartono plokščių kraštai nusklebiami 22,5 laipsnių kampu su obliumi, o siūlės užpildomos glaistu ir armuojamos popierine Kurt juosta.
  • Glaistas turi būti užtepamas taip, kad plokštėms ir įrenginiams užtikrintas švarus paviršius; po glaistymo paviršiai gruntuojami ir dažomi.

Priežiūra, sandarinimas ir galutiniai patarimai

  • Drėgmės svarba vonios, dušo, baseino ar SPA zonose nėra ignoruojama: naudotini specialūs hidroizoliaciniai sprendimai (ATLAS WODER E, Flex-Dicht) su dviem etapais ir atskirais kontūrais.
  • Gruntavimas ir paruošimas prieš plytelių klijavimą rekomenduojamas - UNI-GRUNT, UNI-GRUNT PLUS (gruntas), toliau pilnas paruošimas, siekiant idealiai išlyginti pagrindą.
  • Plytelių klijai turi būti parinkti atsižvelgiant į drėgno pobūdžio patalpas ir plokščių storį: plytelių tarpai turi būti 1-25 mm, o klijų kiekis priklauso nuo paviršiaus drėgmės ir kitos apkrovos.
  • Glaistui naudojama Glaisto mišinio parinkimo instrukcija: laikykitės gamintojo nurodymų, tiksliai įmaišykite vandenį, atitikite išvaizdą ir laiką.

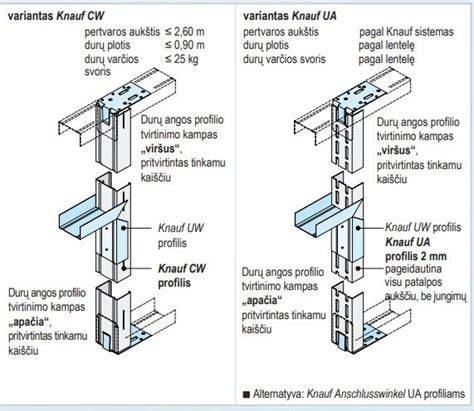

Infografika: Perimetrinio UW profilio montavimas

Eksperto patarimai - klijavimo metodai I filmas

Vonios kambarį galima įrengti su dviem sluoksniais gipso kartono plokščių, o plytelių klojimas - laikantis aukščiau aprašytos sekos ir naudoti tinkamus klijus bei glaistus. Svarbu iš anksto suplanuoti deformationines siūles, išlaikyti atstumus tarp profilių ir laikytis teisingos plokščių tvirtinimo krypties. Tokiu būdu pasiekiama gera garso izoliacija, stabilus karkasas ir ilgaamžė plytelių danga.
