“Egood Partition Walls” yra aliuminio rėmo valdoma pertvara, kuri šiuo metu yra viena universaliausių pastatų sienų sprendimų. Pertvaros yra plokščių plokščių serija, kurios pločiai svyruoja nuo 600 mm iki 1200 mm, o aukštis siekia net iki 17000 mm. Pagrindinė konstrukcija yra anoduotas aliuminis+aliuminis keel, o paviršiaus apdailos galimybės - melaminas, HPL, akustinis audinys, dirbtinė oda, akustinė plokštė bei fanera. Garso izoliacijos dažnis (STC) svyruoja nuo 32 iki 53 dB, todėl pertvaros yra puikus sprendimas tiek biurų, tiek konferencijų salių, parodų centrų ar sporto kompleksų erdvėms.“
Kam tinka gipso kartono pertvaros ir kaip jas derinti su fanera
Gipso kartono pertvaros - vienas iš populiariausių ir universaliausių vidaus apdailos sprendimų, kurių tikslas - greitai ir efektyviai sukurti naujas erdves bei pagerinti patalpų funkcionalumą ir estetinę išvaizdą. Tačiau šiame straipsnyje detaliai aptarsime pertvarų, įskaitant faneros sprendimus, montavimo eigą, planavimą, įrengiamas garso izoliacines priemones bei į ką reikėtų atsižvelgti, kad konstrukcija išliktų tvirta ir ilgaamžė.“
Prieš pradedant montavimą: planavimas ir pasiruošimas
Nuspręskite, kur tiksliai bus įrengta pertvara, kokią funkciją ji atliks, ar reikės durų, langų ar elektros instaliacijų. Pasiruošimas yra svarbus etapas, užtikrinantis sklandų ir kokybišką darbų atlikimą. Nustatykite vietas, kur bus montuojamos elektros instaliacijos, vandentiekio ar kitos komunikacijos. Pasirinkus faneros dangą kaip paviršiaus apdailą, reikia įvertinti apdailos spalvą ir norimą tekstūrą, nes fanera gali suteikti jaukų, natūralų įvaizdį.“
Perimetrinių profilių montavimas
Perimetriniai UW profiliai tvirtinami prie grindų ir lubų su tinkamais tvirtinimo elementais. Juosta Dichtungsband klijuojama ant UW profilio nugarėlės, siekiant užsandarinti mažus nelygumus ir žinoti, kad garso keliai bus užblokuoti. Atstumas tarp tvirtinimo taškų dažnai tiek 100 cm, tiek 50 cm priklausomai nuo pertvaros aukščio. Tai užtikrina konstrukcijos stabilumą ir garso izoliaciją.“

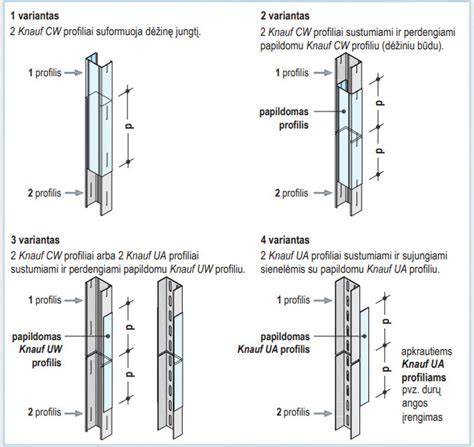

Statramsčių išdėstymas (CW profiliai)
Statramsčiai - vertikalūs CW profiliai, kurie suteikia karkasui tvirtumą. Juos išdėstykite taip, kad virš durų siūlės būtų perstumiamos ne mažiau kaip 150-200 mm, o vietos paliekamos diegiant elektros instaliacijas. CW profiliai tvirtinami prie pagrindo, o jų nugarėlės turi būti orientuotos ta pačia kryptimi. Jei reikia, statramsčiai gali būti ilginami ir sutvirtinami specialiais įrankiais (Knauf Stanzzange arba kniedėmis).
Skiriamosios (Trenn-Fixx) juostos ir niekliūs jungimai
Įrankis Trenn-Fixx naudojamas skiriamosios juostos klijavimui prie perimetro ir UW profilių prieš plokščių montavimą. Juosta pagerina garso izoliaciją ir užtikrina stabilų pritvirtinimą. Taip pat svarbu užtikrinti, kad skiriamosios juostos atitiktų oro tarpo sujungimo reikalavimus.
Gipso kartono plokščių montavimas ir siūlių glaistymas
Gipso kartono plokštės tvirtinamos savisriegiais prie karkaso. Priklausomai nuo plokščių sluoksnių skaičiaus ir storio, parenkamas tinkamas savisriegių ilgis. Pirmame sluoksnyje tarp atstumų laikykitės nuo 750 mm iki 250 mm priklausomai nuo sluoksnio skačiaus. Antro sluoksnio plokštes taip pat tvirtinkite atsakingai, užtikrindami, kad siūlės neišsiformuotų. Pirmajame sluoksnyje siūlės glaistomos, įdedama armavimo juosta ir uždengiamas antru glaisto sluoksniu. Antrame sluoksnyje procesas kartojamas: glaistas, armavimo juosta ir antras sluoksnis, o laukiamas paviršiaus lygumas.“
Deformacinės siūlės ir durų angos formavimas
Deformacinės siūlės būtinos didesnėse pertvarose ar patalpose su temperatūros ir drėgmės svyravimais. Naudokite deformacines juostas ar profilius, kad pertvara galėtų plėstis ir trauktis be įtrūkimų. Durų angų formavimui skirta speciali konstrukcija: UA profiliai su durų angoms įrengiamais tvirtinimo kampais, o virš durų siūlės perstumiamos ne mažiau 150-200 mm. Be to, pažymėkite vietas, kur bus įdiegiami elektriniai jungikliai ar rozetės.“
Ventiliavimas, garso izoliacija ir akustiniai mazgai
Garso izoliacijai didžiausią įtaką turi oro tarpai tarp dviejų karkaso konstrukcijų ir kaupiamos akustinės medžiagos. Į karkaso vidų montuojame akmens vatą ar techninę vatą, kurios gali užtikrinti iki 48 dB garso sumažinimą. Naudojame specialius tvirtinimo mazgus su vibracijos mažinimu, kad garso perdavimas per konstrukciją būtų kuo mažesnis. Dviejų sluoksnių plokštės su kompensacinėmis siūlėmis laikomos efektyviausiu sprendimu garso izoliacijai.“
Faneros apdailos ir paviršiaus paruošimas
Faneros dangos naudojimas suteikia natūralų ir šiltą įspūdį. Faneros plokščių montavimas vyksta kaip papildoma plokščių danga, dažnai derinama su MDF bazine plokšte. Paviršius paruošiamas glaistymui, šlifavimui ir paruošimui dažymui ar kitai apdailai. Atsižvelgiant į faneros pobūdį ir užduoties sudėtingumą, gali būti rekomenduojama hidroizoliacija tose zonose, kur reikalinga papildoma apsauga nuo drėgmės.“
Montavimo laikotarpiai, biudžetas ir būtinos medžiagos
Gipso kartono pertvarų montavimas yra techninis procesas, todėl profesionalų darbas dažnai užtikrina greitą, kokybišką ir saugų rezultatą. Trauks laikas priklauso nuo projekto dydžio, sudėtingumo ir įrengiamų komunikacijų. Medžiagų pasirinkimas (gipso kartonas, akmens vata, fanera) taip pat įtakoja kainą. Remiantis pateiktais duomenimis apie konstrukciją Knauf W112, Blue plokštės ir 100 mm CW profiliai dažnai pasirenkami kaip standartiniai sprendimai, siekiant užtikrinti tvirtą ir garso nepraleidžiantį karkasą.“
Darbo etapai nuo planavimo iki paviršiaus paruošimo
- 1 žingsnis: konstrukcijos planavimas - įvertinti garso izoliacijos reikalavimus, ar pertvara bus drėgnoje zonoje, aukščių tikslumą, durų angas ir apkrovas.
- 2 žingsnis: paruošiamieji darbai - išvalyti patalpa, pažymėti kontūrus, pasirūpinti lygiu pagrindu ir užtikrinti, kad pagrindas būtų be nelygumų.
- 3 žingsnis: perimetrinių profilių montavimas - klijuojama skiriamoji juosta, pritvirtinimas prie grindų ir lubų.
- 4 žingsnis: statramsčių išdėstymas - užtikrinti durų angą ir atstumus tarp tvirtinimo taškų.
- 5 žingsnis: CW profilių montavimas - uždengti juostomis, tvirtinti su perimetriniais UW profilių elipsiniais užpildymais, įstatyti statramsčius.
- 6 žingsnis: skiriamosios juostos klijavimas - užtikrina garso izoliaciją.
- 7 žingsnis: gipso kartono plokščių tvirtinimas - savisriegiai, laikantis atstumų, kad plokštės giliai įsiskverbtų į karkasą.
- 8-9 žingsniai: pirmojo sluoksnio siūlių glaistymas, antro sluoksnio montavimas - laikykitės nurodymų dėl įsukimo į pirmąjį sluoksnį.
- 9-10 žingsniai: antro sluoksnio siūlių glaistymas - įtraukta armavimo juosta, glaistas, šlifavimas.
- 11 žingsnis: užbaigimas - paviršius švarus, paruoštas dažymui ar kitai apdailai, įskaitant faneros dekorą.
Gipso kartono pertvarų montavimo laiką, kainas ir detales visada galima tiksliai įvertinti atsižvelgiant į konkrečias patalpas, projektą ir pasirinktas medžiagas. Profesionalų komanda pasirūpins visais darbais nuo karkaso surinkimo iki paviršiaus paruošimo galutinei apdailai, įskaitant elektriko ir santechniko darbus, jei reikia. Dėl ilgaamžiškumo ir kokybės mes siūlome tik patikrintas medžiagas ir profesionalų įrankius, užtikrinančius aukščiausią darbų kokybę.“

| Medžiaga | Nauda | Pastabos |
|---|---|---|
| Aliuminio rėmas | Stiprumas, lengvumas | Gali būti derinamas su fanera |
| Gipso kartonas (dviejų sluoksnių) | Aukštas garso izoliacijos potencialas | Reikia glaistymo ir armavimo |
| Fanera | Natūralus estetinės išvaizdos sprendimas | Gali reikėti papildomos hidroizoliacijos drėgnose zonose |
| Kanalizacijos/elektros instaliacijos | Funkcionalumas | Planavimas iš anksto |
