Aprašymas / Turinys Darbų kiekių skaičiavimas su įrengiamų konstrukcijų išdėstymo schemonis ir brėžiniais. Kėlimo kranų parinkimas su varinatų palyginimu. Darbų sąnaudų ir darbo užmokesčio skaičiavimas. Proceso technologijos ir organizavimo detalus aprašymas. Konstrukcijų montavimo (įrengimo) operacinis grafikas. Leistinos nuokrypos ir kokybės kontrolė. Darbuotojų saugos ir sveikatos reikalvimų sprendimai. Reikalingi materialiniai ir techniniai resursai. Paruoštos TK techniniai - ekonominiai rodikliai. Bendras literatūros sąrašas.
Įvadas į perdangos plokščių montavimą
Ištrauka: Parinkus naują strėlės siekį Lopt., kranas vis tiek galės pakelti plokšę su siekiu didesniu nei 11,031 m ir galės pakelti auščiau numatyto aukščio (16,45 m). Taigi kranas RDK-25-1 tinkamas montuoti perdangos plokštes. Pirmoje sustojimo vietoje, kranas sumontuos šešias perdangos plokštes. Tada kranas persikelia į kitą darbo barą. Išvada: Parinkus naują strėlės siekį Lopt., kranas vis tiek galės pakelti plokštedą su siekiu didesniu nei 11,031 m ir galės pakelti aukščiau numatyto aukščio (16,45 m). Taigi kranas DEK-50 tinkamas montuoti perdangos plokštes.
Technologijos ir gamybinės tendencijos
1) Perdangos plokštės - tai įtemptai armuotos gelžbetonio konstrukcijos, kurios užtikrina tinkamą atsparumą apkrovoms, drėgmei ir ugniai. Šios plokštės projektuojamos pagal individualius užsakymus: pasirenkamas aukštis (nuo KCS20 iki KCS40), ilgis ir angos vietos. 2) Naujos technologijos palengvina montavimą: naudojamos lengvesnės plokštės, kurios leidžia sumažinti montavimo laiką ir sudėtingumą, bet tuo pačiu metu užtikrina gerą laikančiąją gebą ir izoliacines savybes. 3) Perdangos tipai: monolitinė perdanga (didžiausias svoris), PTK (mažesnis svoris), „Teriva“ perdanga (sveria apie 260 kg/m²) - kiekviena turi specifines šilumos izoliacijos charakteristikas ir įrengimo ypatumus.
Techniniai duomenys: Sunkiausia monolitinė perdanga, PTK apie 380 kg/m², „Teriva“ apie 260 kg/m². Teriva turi šilumos izoliacijos koeficientą 0,37-0,39 m2K/W. Laikančioji geba ir apkrovos skaičiavimai priklauso nuo perdangos storio, izoliacijos ir armatūros. Specialūs reikalavimai laikomi STR 2.05.04:2003 dėl poveikių ir apkrovų. Dėl plokščių matmenų įvairovės gali būti taikomos papildomos armatūros ir tarpų užpildai.
Projektavimas ir parengimas darbams
Geodezinės ir inžinerinės užduotys: Geodezininkų brigada su teodolitais patikrina ašis ir kampus, nustato altitudes, kurias fiksuoja niveiliarais. Statybos darbininkai ruolte žymi darbo vietas, atstumas tarp ašių, planuoti įrankiai, ir pasiruošimas perdangos plokštėms. Įrengiamos visos komunikacijos (elektros srovė), monitoruojami laikinieji keliai. Šiame etape užtikrinama, kad visos iš anksto numatytos sąlygos atitinka darbų projekto reikalavimus.
Technologinis procesas: Perdangos plokštės montuojamos nuo vieno tarpatramio krašto į kitą, ant galutinai pritvirtintų sijų, sujungtos minimaliomis siūlėmis. Prieš kilimą paruošiamas suvirinimo įrankis OLIVER AEC-160PL ir suvirinimo elektrodai ELGA. Plokštės dedamos taip, kad būtų užtikrintas teisingas orientavimas ir tvirtinimas prie atramų, ne mažiau kaip 3 tvirtinimo taškai.
Montavimo plano dalys ir eiga
- Paruošiamieji darbai: iškrovimas, tašų išdėstymas, putų polistirolo naudojimas siekiant apsaugoti paviršius, pirmos plokštės suradimas į vietą.
- Kėlimo operacijos: plokštė keliama už geometrinio vidurio, laikoma stabilioje horizontalioje padėtyje, esant poreikiui koreguojama padėtis.
- Montavimas: sekantys plokščių skyriai dedami glaudžiai vienas prie kito, užtikrinamas teisingas šoninis orientavimas - įdėta į dvi plokščių galus arba į tarpus pagal rygelio plotį. Angų formavimui naudojami trumpesnių perdangų plokštės.
- Kaiščių ir sandūros užpildai: siūlės armuojamos ir užpildomos betonu (C25/C30 klasės). Kamštiniai plastikinius kamštelius naudojami kiaurymėms užpildyti. Plokštės dažnai paremti nereikalinga išskirtinai.
- Išlinkimų lygiavimas: esant išlinkimams daugiau nei 8 mm, naudojamas pakėlimo ar spaudimo metodas, kol siūlės ir plokštės suvienodinamos. Kai reikia, taikomas svoris arba suveržimo įrenginys.
- Baigiamieji darbai: tikrinamas geodezinių matavimų tikslumas, vizualiai apžiūrima, ar plokštės lygios ir sandarios.

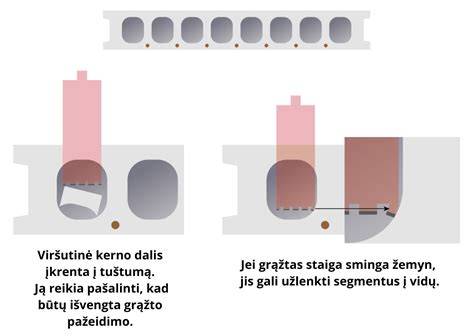

Angos perdangoje formuojamos norma pagal gamybos brėžinius. Gamyklinės angos gali būti iki 400 mm pločio; plokštės turi būti dedamos taip, kad jų sandūrose būtų tinkamas kontaktas su armavimo karkasu. Montavimo etapuose angų formavimui ir užpildymui naudojami specialūs įrankiai ir technologijos, užtikrinančios saugą ir laikomąją galią.
Kokybės kontrolė ir sauga
Gamyklinė plokštė turi laikytis standartų EVS-EN 12602:2008, laikomoji galia apie 4 kN/m². Perimetro srityse būtina užtikrinti, kad plokštės būtų tinkamai atremtos ir kad jų atraminės zonos būtų pakankamai ilgos (ne mažiau kaip 100-120 mm priklausomai nuo sienos tipo). Sandūros tarp plokščių ir jų atraminės zonos turi būti užpildytos, o betonas neturi patekti į kiaurymes. Darbo sauga - svarbiausias prioritetas: kėlimo įranga, grandinės, apsauginiai grandinai turi būti naudojami laikantis griežtų saugos reikalavimų. Darbuotojai atsako už kokybę ir atitiktį projektiniams reikalavimams.
Medžiagos ir techniniai resursai
Pagal techninius brėžinius, perdangos plokštės dažnai gaminamos iš gelžbetonio, naudojant akytojo betono arba kiaurymėtas plokštes, kurios užtikrina šiluminę ir garso izoliaciją. Konstrukcijoms naudojamos sijos, plokštės ir tarpikliai. Jei reikia, sienų projektavimui gali būti naudojamos laikančiosios sienos iš gelžbetonio, o perdangos gali būti atremtos į gelžbetonines sijų sistemas arba tiesiog į sienas, priklausomai nuo projekto. Atsižvelgiant į tipinį projektą, gamykloje parengti matmenys, skaičiavimai ir laikančiosios sistemos užtikrina greitą ir saugų montavimą.
Operacinis grafikas ir techniniai rodikliai
Perdangos plokščių montavimo operacinis grafikas turi būti suderintas pagal projekto sudėtinių dalykų: išdėstymo schemos, keliamosiose vietose naudojamų kranų tipai, kėlimo įrankiai ir laikmenos. Parenkama techninė - ekonominė analizė (TK) rodikliai, kuriuose įtraukti laikotarpių planai, išlaidos, sąnaudos, laikinosios komunikacijos ir kt. Remiantis pateiktais duomenimis, plokščių įrengimas vyksta etapais, užtikrinant, kad pamatai ir kolonos jau yra sumontuoti, aikštelės išlygintos ir paruoštos darbui, bei kad visos komunikacijos yra įrengtos ir patikrintos.
Žmogaus faktorius ir darbo sauga
Darbų sauga ir sveikata sprendimai: darbininkai laikosi saugos reikalavimų, yra atsakingi už kokybę ir atitiktį projekto reikalavimams. Darbo laikotarpiu laikomasi saugos standartų diegimo, naudojami tinkami įrankiai, kėlimo įranga su grandinėmis, o prieš darbų pradžią atliekama visų reikiamų kontrolės procedūrų patikra.
Daiktiniai resursai ir logistikos principai
Transportavimui ir iškrovimui naudojamos sunkiasvorės transporto priemonės, kranai (pvz., RDK-25-1, DEK-50). Plokštės į objektą vežamos komplektuotų blokų pavidalu, iškrovimas ir išdėstymas atliekami etapais, atsižvelgiant į sanitarines ir technines reikmes. Plokščių iškrovimo zonoje būtina įrengti saugius reikalavimus atitinkančias saugos zonas, užtikrinančias, kad plokštės būtų patikimai ir saugiai paruoštos montavimui.
Ištekliai, nuorodos ir papildoma literatūra
Brėžyniai ir įrašai iš projektų ir literatūros rodo įvairius perdangų tipus, jų savybes ir montavimo rekomendacijas. Pateiktose nuorodose paminėta UAB „Kauno gelžbetonis“ patirtis ir plokščių kokybės užtikrinimo metodai, taip pat įmonių gebėjimas sukurti individualius sprendimus dėl įterptų armatūrų ir angų vietų.
Pridedami vaizdiniai įrankiai
Infografika: perdangos plokščių montavimo schema, kurioje parodyta išdėstymo tvarka, kėlimo taškai, tarpų užpildai ir sandūros sutapimai.

Vaizdinė schemos dalis: planinės ir skersinės siūlių vietos, atsižvelgiant į skirtingų perdangų tipus ir jų savybes.

Video įrašo nuoroda: montavimo procesui demonstruoti, kaip plokštės kelti ir užpildyti siūles.
Kaip pradedantiesiems įrengti vinilo lentų grindis | Namo renovacija
Duomenų ir įžvalgų santrauka
Be jokios abejonės, perdangos plokštės - svarbus ir kritiškai reikšmingas statybos elementas. Optimalus perdangos tipas priklauso nuo planuojamų apkrovų, šiluminės izoliacijos poreikių ir galimų konfliktų su kitomis konstrukcijomis. Tinkamai parengtas montavimo planas, kruopštus pagrindo paruošimas, laikantis projektų reikalavimų ir užtikrinant griežtą kokybės kontrolę, užtikrina saugų ir efektyvų darbų vykdymą.
