Kanalizacijos įrengimo seka iš betoninių žiedų žingsnis po žingsnio

Kanalizacijos įrengimas iš betoninių žiedų yra vienas iš populiariausių sprendimų individualių namų nuotekų tvarkymui. Tinkamas montavimas užtikrina sistemos ilgaamžiškumą bei efektyvų nuotekų valymą, o proceso metu svarbu paisyti griežtų technologinių ir sanitarinių reikalavimų. Šiame straipsnyje pateiksime išsamią kanalizacijos įrengimo iš betoninių žiedų seką nuo pradinių planavimo darbų iki galutinio paleidimo.

1. Planavimas ir paruošiamieji darbai

Įrengimo darbai pradedami nuo projekto parengimo. Šiuo etapu būtina parinkti tinkamą vietą sklype, įvertinant atstumus iki namo, šulinio ar gręžinio, kaimynų sklypų bei vandens telkinių. Vieta turi atitikti STR 2.07.01:2003 nustatytus atstumus ir reikalavimus, kad įrenginys nekeltų pavojaus aplinkai. Specialistai pataria skirti pakankamai vietos ir galimai būsimai priežiūrai, todėl įrenginys turėtų būti lengvai pasiekiamas.

Prieš pradedant kasimą, būtina išsiaiškinti požemines komunikacijas (elektros kabeliai, dujos, vandentiekio linijos) ir jas pažymėti, kad būtų išvengta pažeidimų. Taip pat svarbu pasirūpinti reikalingais leidimais ir projekto suderinimu, jei to reikalauja savivaldybės institucijos.

2. Duobės kasimas

Šulinys ir septikas įrengiami specialiai iškastoje duobėje, kurios matmenys turi būti šiek tiek didesni už betoninių žiedų diametrą - rekomenduojama padidinti bent 30 cm perimetrą iš kiekvienos pusės. Kasant iki reikiamo gylio, paskutinius 20 cm geriau iškasti rankiniu būdu, siekiant išvengti grunto pagrindo suasmenėjimo ir užtikrinti stabilų dugną. Duobė turi atitikti įrenginio aukštį ir numatytą vamzdžių įtekėjimo/ištekėjimo gylį.

Ypatingas dėmesys skiriamas nuotekų vamzdžių su reikiamu nuolydžiu (~1-2 cm/m). Taip pat iškasamos tranšėjos vamzdynams nuo namo iki įrenginio bei nuo įrenginio iki infiltravimo šulinio ar išleidimo taško.

Duobės kasimo proceso vaizdas su technika ir darbo įrankiais

3. Betoninių žiedų montavimas duobėje

Išvalius duobę, į ją atsargiai nuleidžiami betoniniai žiedai. Pirmiausia klojamas betoninis pagrindas, dažnai sutvirtinamas cemento smėlio mišiniu su armatūros tinklu. Pagrindo storis - apie 20-25 cm, kuris užtikrina stabilumą ir tinkamą žiedų padėtį.

Kiekvienas žiedas montuojamas atsižvelgiant į sandarumą, kraštai apdorojami bitumu arba skystu stiklu, kad būtų išvengta nuotėkio. Žiedai dedami vienas ant kito kruopščiai, vengiant slydimo ar netolygaus pastatymo. Montavimo metu žiedai tarpusavyje sujungti metalinėmis kabyklėmis, o vietos tarp žiedų užsandarinamos.

Slėgis gruntinėje vietoje, požeminio vandens lygis bei gruntinis vanduo gali turėti įtakos betoninių rezervuarų stabilumui, todėl prireikus įrenginys papildomai inkaruojamas arba tvirtinamas. Taip apsaugoma sistema nuo iškilimo ar deformacijų.

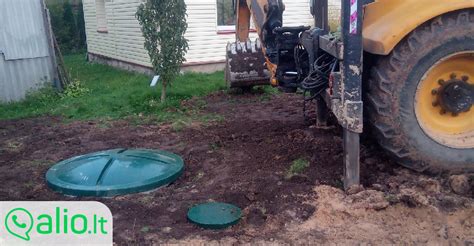

Betoninių žiedų nuleidimas ir montavimas duobėje su kranu

4. Vamzdynų pajungimas

Baigus žiedų montavimą, būtina prijungti vamzdynus: įtekėjimo vamzdis iš namo bei ištekėjimo vamzdis į infiltravimo sistemą ar kitą nuotekų išleidimo tašką. Visi sujungimai atliekami itin kruopščiai, naudojant kokybiškas tarpines ir hermetikus, siekiant užtikrinti sandarumą ir išvengti nuotėkio ar gruntinio vandens prasiskverbimo.

Šiame etape taip pat įrengiama ventiliacija bei orapūtė biologinio valymo įrenginiams, kad būtų užtikrinta aeracija ir išvengta nemalonių kvapų kaupimosi.

5. Užpylimas gruntu ir dangčių montavimas

Baigus vamzdžių prijungimą, prasideda užpylimas smėlį ar smėlio ir žvyro mišiniu. Užpilama sluoksniais po 20-30 cm, kiekvieną sluoksnį švelniai tankinant, o įrenginio viduje tuo pat metu pilamas vanduo tokiu pačiu sluoksniu, siekiant išlaikyti balansą tarp vidinio ir išorinio slėgio bei apsaugoti konstrukciją nuo deformacijos.

Užpylus iki aukščio virš įtekėjimo/ištekėjimo vamzdžių, patikrinamos vietos ir užsandarinamos. Užpylimas tęsiamas iki įrenginio viršaus, po ko montuojamas dangtis su liuku. Jei šulinys giliau nei 1,2 m, būtinas paaukštinimo žiedas dangčio pasiekiamumui nuo žemės paviršiaus užtikrinti.

Smėlio užpylimo sluoksniai aplink betoninius žiedus su vandens pripildymu viduje

6. Nuotekų išleidimo sistemos įrengimas

Vyraujanti individualių namų nuotekų valymo sistema reikalauja tinkamos nuotekų išleidimo infrastruktūros. Dažniausiai išvalytos nuotekos infiltruojamos į gruntą per infiltravimo šulinį arba infiltravimo lauką. Šalinimo būdas parenkamas atsižvelgiant į grunto pralaidumą, požeminio vandens lygį ir kitus aplinkos veiksnius.

Jeigu gruntas nelaidus, įrengiamos alternatyvios drenažo sistemos ar kanalizacijos išleidimas į melioracijos griovį. Visos sistemos turi atitikti sanitarinius ir aplinkosaugos reikalavimus, užtikrinant, kad išleidžiamas vanduo nesukels užteršimo.

7. Paleidimas ir testavimas

Įrengus sistemą, biologinis valymo įrenginys paleidžiamas. Svarbi sąlyga - aeracijos mechanizmų, tokių kaip orapūtės ir kompresoriai, patikra ir įjungimas. Paleidimui yra dvi galimybės: savaiminis biologinis paleidimas, kai mikroorganizmai natūraliai dauginasi, arba aktyvaus dumblo įkėlimas iš kito veikiančio įrenginio, kuris spartina įrenginio biologinės terpės formavimąsi.

Paleidimo metu atliekamas bandomasis nuotekų pratekėjimo testas, stebimi sistemos veikimo parametrai - ar nėra nuotėkio, ar tinkamas vandens cirkuliavimas. Pasibaigus įsisavinimo laikotarpiui (kelios savaitės), įrenginys veikia su projektu numatytu valymo efektyvumu.

Biologinio Nuotekų Valymo Įrenginio Montavimas UAB Vandenvala 1 Video

Betoninių kanalizacijos žiedų savybės ir naudojimas

Betoniniai kanalizacijos žiedai yra apvalūs konstrukciniai elementai, skirti formuoti kanalizacijos šulinių, septikų ar vandens šulinių sieneles. Jie pagaminti iš aukštos kokybės betono, pasižymi didele mechanine tvirtumu ir atsparumu aplinkos poveikiams. Žiedai gali būti su lipynėmis ar be jų, o jų matmenys (pvz., 100 cm vidinis skersmuo, 70 cm aukštis) pritaikomi pagal projekto poreikius.

Montuojant, žiedai dedami vienas ant kito ir sandarinami specialiais tirpalais bei tarpiniu hermetikais. Tai leidžia užtikrinti šulinio sandarumą ir apsaugoti nuo gruntinių vandenų prasiskverbimo.

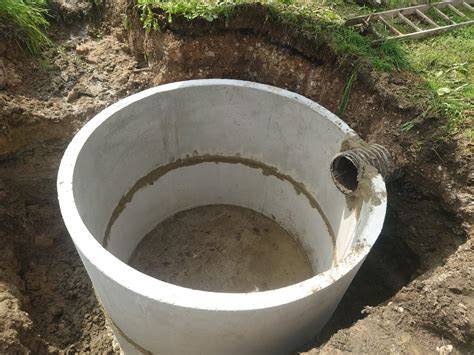

Betoniniai kanalizacijos žiedai, jų sandara ir matmenys

Betoninių septikų konstrukcija ir veikimo principas

Septikas iš betoninių žiedų dažniausiai turi vieną, dvi ar tris kameras. Vienos kameros septikas yra rezervuaras nuotekų laikinam laikymui ir pirminei nuosėdų nusodinimo vietai. Jį būtina reguliariai išsiurbti. Dviejų ir trijų kamerų septikai papildomai leidžia biologiniam ir dirvožemio pagrindu atliekamam valymui, žymiai padidinant valymo efektyvumą.

Pirmojoje kameroje vyksta sunkiausių dalelių nusodinimas, kitoje - papildomas nuotekų išvalymas. Galutinis išvalytas vanduo įleidžiamas į gruntą per infiltravimo filtrus ar šulinius, užtikrinant tinkamą aplinkos apsaugą.

Septikų tūrio skaičiavimas pagal gyventojų skaičių

Gyventojų skaičius Pirmojo rezervuaro tūris (litrais) Antrojo/trečiojo rezervuaro tūris (litrais) Žiedų skaičius*
2 1200 (2 žm. x 200 l x 3) 400 4-5 žiedai (vidutiniai, 700 l žiedo tūris)
3 1800 600 5-6 žiedai

* Žiedo tūris: KS-10-9 modelis, vidinis diametras 1 m, aukštis 90 cm.

Pasirinkimas ir priežiūra

Rinkdamiesi kanalizacijos įrenginius iš betoninių žiedų, atkreipkite dėmesį į gamintojų sertifikatus, valymo efektyvumą ir technines charakteristikas. Lietuvoje populiarūs gamintojai - Traidenis, August ir Ko, Feliksnavis, Švaistė. Jie užtikrina aukštą kokybę ir atitinka ES aplinkosaugos standartus.

Įrenginio priežiūra yra būtina visą jo eksploatacijos laiką. Rekomenduojama kas 1-2 metus tikrinti įrenginio būklę, išsiurbti perteklinį dumblą, profilaktiškai patikrinti ventiliacijos sistemas ir vožtuvus. Toks reguliavimas užtikrina ilgalaikį patikimą įrenginių veikimą bei efektyvią nuotekų valymo kokybę.

Saugumo ir montavimo reikalavimai

Montavimą privalo atlikti kvalifikuoti specialistai, turintys patirties ir atitinkamus sertifikatus. Nepatikimų montuotojų darbas gali lemti įrenginio gedimus, nuotekų nutekėjimą ir įsipareigojimų nevykdymą garantijos atžvilgiu.

Montavimas reikalauja specialios technikos ir žinių siekiant užtikrinti tinkamą įrenginio horizontalią padėtį ir sandarumą. Net mažiausios klaidos, pavyzdžiui, netinkamas vamzdžio nuolydis ar netikras sandarinimas, gali sukelti rimtų problemų vėliau.

Kanalizacijos įrengimo specialistai dirba su kranu ir lygintuvais

Rekomendacijos sklypų savininkams

  • Prieš pradedant bet kokius darbus pasitarkite su profesionalais ir paruoškite aiškų įrenginio projektą.
  • Atidžiai išsirinkite sertifikuotą, patikimą įrangą ir įsitikinkite, kad gamintojas atitinka naujausius aplinkos apsaugos reikalavimus.
  • Nekvieskite nepatikrintų rangovų vien dėl žemos kainos - kokybiškas montavimas ilgainiui sutaupys ir pinigų, ir laiko.
  • Organizuokite reguliarią įrenginio priežiūrą - tinkamas aptarnavimas užtikrina ilgalaikį sistemų veikimą.
Kanalizacijos įrengimo eiga nuo kasimo iki užpylimo

Įrengiant kanalizaciją iš betoninių žiedų, svarbu griežtai laikytis visų technologinių ir sanitarinių reikalavimų, atsižvelgti į gruntines sąlygas bei numatyti efektyvią nuotekų išleidimo sistemą. Tik tokiu būdu galima užtikrinti patikimą, saugią ir ilgai veikiančią vietinę kanalizaciją.
