Elektros instaliacija vamzduose ir statomo namo stogo uždengimo kontekste: kaip atlikti žingsnis po žingsnio

Statomės namą ir rugsėjį planuojame uždengti stogą. Ar galima iškart uždengus stogą rūpintis elektros instaliacija name, ar reikia atlikti kitus darbus? Laikinoji dėžutė garaže yra, varžų matavimai yra. Kokie aktualūs įkainiai šiuo metu ir kaip skaičiuoja už atliktą darbą? Rozečių jungiklių, šviestuvų taškų apie 60. Nebuvo skaičiuoti taškai signalizacijai ir įvairiems davikliams kaip dūmų. Ar rozetė iš 4 kištukų skaičiuojasi už 4 taškus? Namo plotas 145 kv.m. Kiek viskas gali apytiksliai tai kainuoti?

Šiame straipsnyje pateikiama išsami nuoroda, kaip teisingai planuoti, diegti ir prižiūrėti elektros instaliaciją namų statybos metu, kai stogo darbai jau užbaigti arba uždengtas stogas, bei kokie etapai ir įkainiai gali būti aktualūs jūsų atveju.

1. Kada galima pradėti elektros instaliacijos darbus statybų procese?

Kai stogo uždengimas jau baigtas, galima pradėti rūpintis elektros instaliacija name. Dažnai energijos grandinių įvedimai ir pirmieji kabelių etapai vykdomi po to, kai išorė beveik paruošta ir langai/durys jau įrengti, tačiau kai kada dalį darbų galima atlikti anksčiau, pavyzdžiui išfrezuoti ir išmušti skyles rozetėms/jungikliams, paruošti angas įleidžiamam skydeliui, išgręžti skyles įvado kabeliui. Laidus tiesti geriau kai jau yra langai ir durys.

Kainų ir darbų apimčių požiūriu viskas dažnai skaičiuojama pagal taškus arba pagal atliktus darbus dienomis, priklausomai nuo meistrų praktikos ir miesto. Priklausomai nuo projekto, taškų skaičiaus, įrengtos įrangos sudėtingumo, gali keistis skydelio, laidų ir įrangos parametrai. Etapinis darbas padeda valdyti išlaidas ir laiką.

2. Kainos ir kainų skaičiavimas

Pagal komentarus ir šaltinius, 145 m² namui pilna elektros instaliacijos kaina gali būti apie 1000-1800 Eur ribose, priklausomai nuo meistrų kompetencijos, miesto, projekto išdėstymo ir pasirinktos įrangos. Paprastai apsauginė ir gaisrinė signalizacija kainuoja apie 1000 Eur ir daugiau. Kaip rodo praktika, kaina gali būti skaičiuojama pagal taškų skaičių (mj) arba pagal atliktų darbų dienų skaičių. Didesnė apimtis dažnai nurodoma už skydelio pastatymą, dėžučių įrengimą ir šviestuvų paruošimą.

Pastabos dėl kainų: kai kurie rangovai gali pasiūlyti pigesnes paslaugas, bet rekomenduojama rinktis pagal kvalifikaciją ir patirtį, nes blogai atlikta instaliacija gali būti brangesnė taisyti ateityje. Dirbant su namu, kuriame stogas uždengtas, svarbu aiškiai apibrėžti darbo apimtį ir mokėjimo etapų eigą: pirmas etapas - frezavimas, skyles, skydelio pastatymas, pirmosios dėžės; antras etapas - laidų išvedžiojimas, patikrinimo darbai, skydelio surinkimas; trečias etapas - šviestuvų montavimas ir apdailos darbai.

3. Darbų sekos ir praktiniai patarimai

  1. Pradžioje numatykite apkrovas. Daugiau nei 2-3 kW vienoje linijoje nerekomenduojama jungti. Priklausomai nuo prietaisų išdėstymo gali keistis saugiklių ir laidų parametrai bei instaliacijos schema.
  2. Numatykite patogiausias vietas kištukiniams lizdams ir jungikliams. Planuokite atsargą: pavyzdžiui, jei planuojate keturis lizdus prie televizoriaus, suplanuokite šešis lizdus - tai palengvins ateities plėtrą.
  3. Jungiamųjų dėžučių vietos turi būti pasiekiamos. Peržiūrėkite ir įvertinkite mechanizmų pobūdį bei vietas prieš pradėdami apdailos darbus.
  4. Mediniame name pirmiausia reikia atsižvelgti į gaisrinės saugos reikalavimus. Nuo 2017 metų birželio 1 d. reikalavimai elektros kabeliams ir laidams mediniame name nesiskiria nuo reikalavimų kitose tipuose namų, mažiausia degumo klasė - Eca. Reikšminga ir instaliacijos zona - horizontalios ir verticalios zonos: horizontali 30 cm, verticali 20 cm pločiai; rozetės ir jungikliai turi būti įrengiami instaliacijos zonose.
  5. Laidų klojimo principai: laidai turi išsidėstyti per visą konstrukcijos storį ir būti apsaugoti perėjose. Perėjose naudokite nedegias medžiagas ir lengvai pašalinamą užpildą, o įvado kabeliai turi būti atskiruose vamzdžiuose, kai perėjimas iš sausos į drėgną patalpą ar į lauką.
  6. Žingsniai įrengiant elektros instaliaciją mediniame name: viršuje - grįstas grindimis pagal planą, po to - įvadas į skydelį, laidų išvedžiojimas į vietas, rozetėms ir jungikliams paruošimas, įleidimo angų paruošimas šviestuvams, laidų pratempimas ir įrengimas.
  7. Šviesos ir valdymo sprendimai: laiptų vidaus apšvietimo jungikliai iš abiejų vietų, šviesos reguliatoriai, judesio davikliai koridoriuose, atskirų prietaisų (skaitiklių, šildytuvų, orkaitės) atskiri linijų išvedimai iš skydelio.
  8. Rinkdamiesi specialistą nepamirškite vertinti jo patirties, tvarkos, gebėjimo įvertinti darbų apimtį ir pateikti aiškią sąmatą. Būtina, kad specialistai pateiktų protokolus apie matavimus (izoliacijos varža, įžeminimo varža, nuotėkio srovės ir grandinių vientisumas).

Be to, svarbu įvertinti, ar reikalingi papildomi darbai: įrangos įranga, prie kurios gali prireikti atskiros linijos arba didesnės galios maitinimo šaltinio, įžeminimo kontūro atnaujinimas vonioje, papildomi potencialų suvienodinimo darbai bei patikrinimai po instaliacijos. Taip pat būtina laikytis PUE rekomendacijų ir įvertinti dabartinę kabelių būklę bei jų įvedimą į šiuolaikinius skydelius.

4. Įrenginių tipai ir jų įkainiai

Renkant įrangą svarbu atsižvelgti į jos patikimumą ir ilgaamžiškumą, nes klaidos instaliacijoje yra brangiai kainuojančios burnos problemos. Šiuolaikiniuose sprendimuose rekomenduojama naudoti halogenų neturinčius kabelius, kurie mažina dūmų ir kenksmingų garų išsiskyrimą gaisro metu. Paviršinės ir paslėptos dėžutės turi būti degios, laikyti šilumą ir būti lengvai perstatomi. Švuostuvai turi būti netepti vietoje, kur gali įšilti laidą. Pavyzdžiui, šviestuvai neturėtų prispausti laidų dalies, kuri gali kaisti. Šviestuvų montavimo vietos ir jungiklių išdėstymas turi būti patogus, o šviesos reguliatoriai - funkcionalūs ir ekonominiai.

5. Technikos patarimai įrengiant mažus ar didelius namų projektus

  • Žiūrėkite įjungimų ir apsaugos elementų vietas - skydelyje turėtų būti aiškus įrengimo planas ir žymėjimai, kuris saugiklis už ką atsakingas.
  • Vonios ir drėgnose patalpose naudokite IP atitinkančius įrenginius ir lizdus - specialiai tam skirtų gesinimo priemonių pasirinkimas būtinas.
  • Atskirkite atskiras grandines dideliems prietaisams: orkaitėms, kaitlentėms, skalbyklei ar indaplovei - tai užtikrina stabilų ir saugų veikimą.
  • Laidų laidavimo geometrija: laikykitės griežtų taisyklių - laidai turi būti vedžiojami tik vertikaliai arba horizontaliai; įstrižų linijų vengti.
  • Kai atliekate renovaciją, apskaičiuokite laido/ kabelio atkarpas ir naudokite apsauginius vamzdžius iš karto, jei reikia.

6. Apsaugos priemonės, kokybės užtikrinimas ir galutiniai matavimai

Po instaliacijos būtina atlikti elektros matavimus: įžeminimo varža, izoliacijos varža, nuotėkio srovės relių veikimą bei grandinių vientisumą. Protokolai patvirtina, kad instaliacija atitinka saugumo reikalavimus ir projektą. Labai svarbu užtikrinti, kad įranga atitiktų naujausius reikalavimus ir būtų patikima, nes klaidos gali kilti ne tik dėl prasto instaliavimo, bet ir dėl senų įrangos komponentų. Įrengiant naują sistemą ar renovuojant, skydelis turi būti lengvai pasiekiamas ir aiškiai sužymėtas, o įžeminimo kontūrai - įdiegiami tinkamai.

Techniniai patarimai dėl laidų ir vamzdžių įrengimo vamzduose

Dažnai įrengiant šį procesą pasitaiko laidų perėjimo per sienas, pertvaras ar perdangas vietos, kurios turi būti sandarios nedegiosiomis medžiagomis. Atliekant įrengimą be išsamesnio planavimo gali kilti problemų su prieinamumu ar galimu gedimu ateityje. Sistemos įrengimo metu laikykitės kelio per vamzdžius, nestatykite laidų per daug įkrovų, o perėjimai turi būti tokie, kad galima būtų juos lengvai pakeisti.

7. Papildomi klausimai iš praktikos

Rozečių taškai ir jų skaičius: rozetės iš 4 kištukų dažnai skaičiuojamos kaip 4 taškai, tačiau skaičiavimas gali priklausyti nuo norimos apsaugos ir konkrečios instaliacijos schemos. Priklausomai nuo projekto, vienos grandinės taškai gali būti papildomai skaičiuojami ar kompensuojami, todėl būtina iš anksto gauti sąmatą iš kvalifikuoto elektriko. Taip pat svarbu įvertinti ir signalizacijos bei sensorinių daviklių taškų poreikį, kuris nėra įtrauktas į pagrindinius taškus pagal jūsų užklausą, bet gali reikšmingai padidinti visą darbų apimtį ir kainą.

Įsigalioję teisės reikalavimai: elektrinės instaliacijos įrengimas turi būti atliekamas laikantis PUE (Elektros energetikos įrenginių naudojimo taisyklių) taisyklių, kurios reglamentuoja kabelių ir laidų diegimą, jų skerspjūvius, izoliaciją, sandarinimą ir šlifavimą. Visada rekomenduojama savo projektą derinti su architektais ir inžinieriais, kad būtų užtikrintas saugumas, efektyvumas ir ateities plėtra.

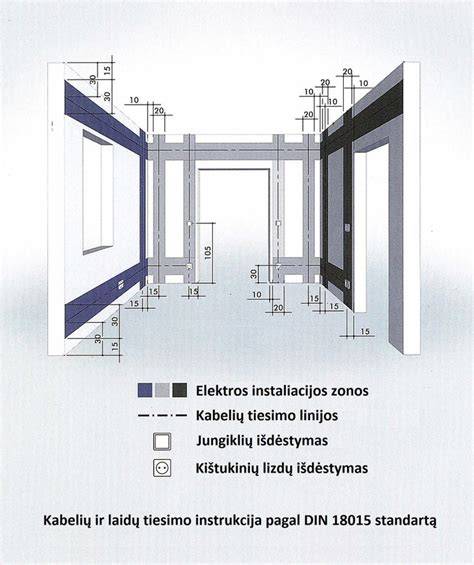

Infografika: Elektros instaliacijos išdėstymas vamzdžiuose ir pagrindinių taškų išsidėstymas

Geriau taip nedaryti #3 Buto elektros instaliacija

Apibendrinant, galima sakyti, kad po stogo uždengimo pradėti elektros instaliaciją - priemonė, užtikrinanti efektyvų išteklių planavimą ir saugų veikimą. Tinkama seka, teisingi apskaičiavimai ir kompetentingi specialistai - raktas į sėkmingą įrengimą be vėliau kilusių problemų.

Etapas Ką atlikti Laikas (apytiksliai) Kaina (apytiksliai)
Pirmas etapas Freziavimas, iškalimas, skydelio pastatymas, dėžučių įrengimas 1-3 dienos Priklauso nuo projekto
Antras etapas Laidų išvedžiojimas, skydelio surinkimas, pasiruošimas šviestuvams 2-4 dienos Vidutiniškai 500-1200 Eur
Trečias etapas Šviestuvų montavimas, rozetėms/jungikliams sudėjimas 1-2 dienos 300-700 Eur

tags: #elektros #instaliacija #vamzdziuose
